廣州南站直達南沙地鐵 或2020年開通

2017-09-25 10:49:00來源:大洋網



  最快再過三年,就能搭地鐵從冼村、廣州南站直達南沙!18、22號線公布計劃工期,或分段開通:2020年6月先竣工南沙至珠江新城、廣州南站、琶洲西區等重要節點的區段,剩下的市區段2022年6月完工。記者昨天獲悉,兩條線路已啟動設計施工總承包項目招標,控制價達458.9億元。



  南沙2020年或先通至冼村、廣州南

  招標公告顯示,18號線萬頃沙-冼村段、22號線番禺廣場-陳頭崗段開工時間暫定為今年10月28日,工程竣工時間為2020年6月30日。18號線冼村-廣州東站段、22號線陳頭崗-白鵝潭段開工時間暫定為2018年6月28日,工程竣工時間為2022年6月30日。

  此前公布的18、22號線環評報告全本,兩條線路的通車時間都是2020年底前。綜合本次招標的計劃工期,很有可能采取分段開通的方式,2020年先確保南沙通達珠江新城、廣州南站、琶洲西區等城市重要節點。

  據了解,計劃先竣工的區段大多位于城市外圍,施工難度相對較低,且部分工程(如22號線廣州南站)已提前啟動。剩下的區段均在市中心,需要處理多線換乘的復雜關系,還涉及廣州東站改造、白鵝潭樞紐實施等鐵路工程,部門協調和設計施工難度較大。



  22號線拿到“開工紙” 增加預留兩站

  招標顯示,本月1日,22號線工程可行性研究報告得到市發改委的蓋章批復,正式具備開工資格,主體工程總投資估算264.87億元。過往這是由省發改委批復,自從今年省政府將一批省級行政職權事項調整至廣州、深圳實施后,22號線成為第一條由廣州市發改委批復的地鐵線路。

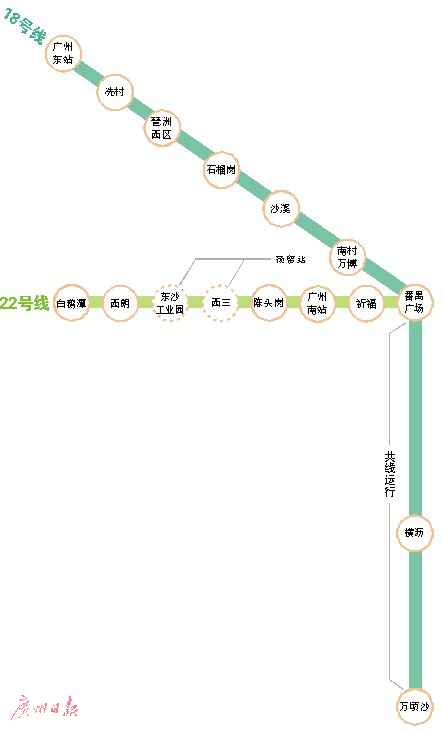

  根據批復,22號線由番禺廣場至白鵝潭,連接廣州南站和白鵝潭樞紐,全長31公里。線路共設番禺廣場、白鵝潭6座車站!盀闈M足沿線番禺、荔灣區發展和市民出行需求,預留西三和東沙工業園2座車站。”由于國家發改委批復的廣州新一輪地鐵建設規劃時沒有這兩站,因此,需要在下階段進一步深化論證,并完善相關手續。

  雖然22號線建設工程的起點為番禺廣場,但事實上線路通車初期在番禺廣場以南與18號線共線運行,共用“番禺廣場-萬頃沙”的走廊。因此,22號線實際運營的起點為萬頃沙,屆時從萬頃沙樞紐開出的列車,既有開往廣州東站的18號線,也有去往廣州南站的22號線,實現對外交通樞紐之間的快速聯系。



  18號線在機場二號、三號航站樓設站

  早在今年初,市國規委負責人已表示18號線未來要繼續北延至白云機場,該規劃近日也披露了更多細節。根據市國規委最新公布的《廣州空港經濟區起步區控制性詳細規劃修編》,未來白云機場計劃新建三號航站樓,位于第三跑道東側。規劃圖顯示,三號航站樓將建設T3交通樞紐,接入地鐵18號線,以及規劃中的高鐵線路。經過T3交通樞紐之后,18號線還將繼續沿機場東環路行進,接入二號航站樓的機場北站。在此,可換乘地鐵3號線,以及穗莞深、廣佛環線、廣清城際等城軌線路。

  根據規劃,18號線未來將自北往南串起白云機場、廣州東站、南沙萬頃沙,采用最高時速160公里的列車,南沙去廣州東站最快30分鐘,到白云機場最快45分鐘。



  萬頃沙、陳頭崗上蓋開發場站綜合體

  此次招標的除了18、22號線本體工程,還包括同步實施的場站綜合體,涉及萬頃沙車輛段和陳頭崗?fù)\噲。招?biāo)公告顯示,萬頃沙車輛段上蓋預留蓋板工程用地面積34.54公頃,上蓋規劃功能為居住區、配套公建及商業、公寓等,容積率2.5,總建筑面積約116萬平方米。

  陳頭崗?fù)\噲鰳屑~綜合體用地面積26.05公頃。項目內設置公交首末站2000平方米、公交臨時?空4處、出租車兼K+R設施1處共5個泊位、自行車設施600平方米、各向慢行交通及銜接信息指引、商業開發同步預留工程。
