中國老撾昆萬鐵路:溜坍涌突極高風險新平隧道貫通

2020-04-26 11:32:00來源:央廣網

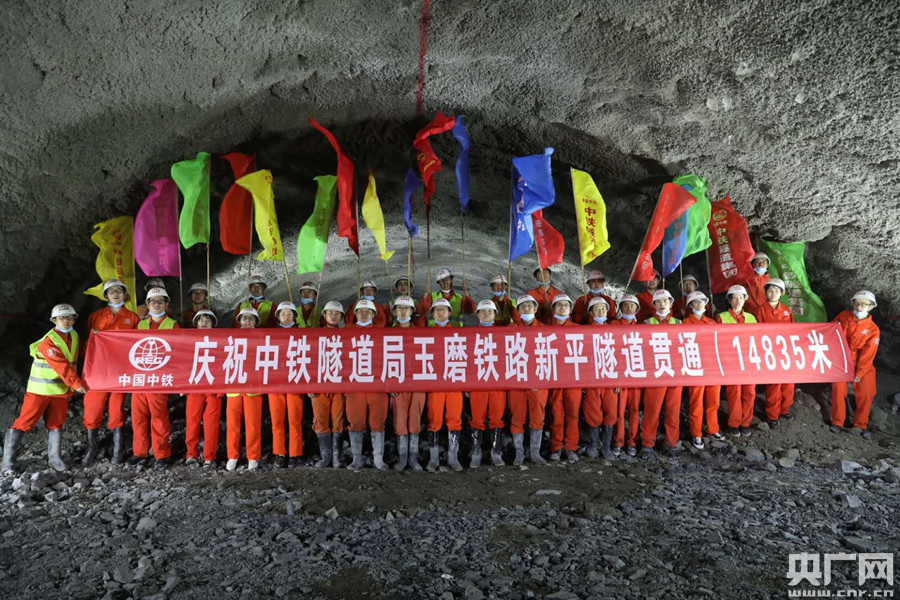

溜坍涌突極高風險新平隧道貫通施工人員歡慶(央廣網發 徐章位 攝)

  央廣網云南4月26日消息(記者李健飛 李騰飛 通訊員姚巍 馮友平 何思遠)4月26日上午,經過鐵路建設者近4年的艱苦奮戰,中老昆(明)萬(象)鐵路重點控制性工程——新平隧道安全按期貫通,標志著中老昆萬鐵路建設取得重大進展,這座隧道的貫通將為全線按期完成鋪軌任務奠定堅實基礎。

  新平隧道位于云南省玉溪市新平縣,全長14.8公里,屬單洞雙線隧道。該隧道從兩大斷裂帶間通過,共穿越7條斷層破碎帶,圍巖極其松散、破碎、富水,溜坍、軟巖大變形以及突泥涌水頻發,地質條件極為復雜、安全風險極高、施工難度極大,是全線的“咽喉”工程。

  走進隧道深處,一股濕熱之氣撲面而來,感覺瞬間呼吸困難,但建設者們近4年來卻干得熱火朝天,惡劣的環境并沒有阻礙他們向前掘進的步伐。

  因施工難度大,安全風險高,2016年6月開工建設以來,每向前掘進1米建設者們都要付出艱辛的努力。

  “隧道施工怕軟不怕硬,巖石地質采用大型機械化配套能快速推進,但富水粉細砂地層成巖性差,長時間受水浸泡后呈流塑狀,施工中極易涌水、涌砂,新平隧道的砂比芝麻粥還細,含水量最高達28%,就跟水豆腐一樣。建設者們形容隧道的建設是在‘水豆腐’中打洞!敝需F隧道局玉磨鐵路項目部總工程師王慶建說。

  隧道最前端的工作面,一般叫“掌子面”——過去土煤窯被形容為只有巴掌大的一個挖掘面,F(xiàn)在的掌子面有三層樓高,一般需專業作業平臺,建設者在巖石上鉆孔、裝炸藥、爆破、清理石塊,用鋼筋混凝土撐住剛拓展的空間……如此循環推進,然而建設并不順利。

  “每天的涌水量均保持在2萬立方米以上,涌水如柱,在掌子面形成碩大的水花,我們每天冒著‘傾盆大雨’作業不說,偶爾掌子面頂部還會有小石塊掉落,危險不言而喻!敝需F隧道局玉磨鐵路項目部二分部經理周坤朋說。

  水鞋、雨衣、安全帽成為了建設者的標配。有的職工嫌麻煩,干脆把雨衣脫掉,穿著水鞋、帶著安全帽,光膀子在水中干活。

  每個作業小組要在這樣的環境下,站在水中作業四五個小時,然后又換另一個作業小組,每天周而復始,反復作業。盡管這樣,新平隧道6號橫洞因突泥涌水阻斷施工,導致半年內兩次改道繞行。

  據統計,新平隧道先后發生突泥涌水31次,涌突量6.7萬余方,溜坍410余次5.7萬余方,累積變形達2160米。

  為破解施工難題,鐵路部門和施工單位組織專家組進駐現場,根據現場實際進行動態設計,采取長隧短打策略,全隧開設13個輔助坑道,最多時29個作業面同時施工。

  前進,突涌,倒退,清理,再前進。在與復雜地質的博弈中,參建單位創新使用“三臺階預留核心土帶仰拱非爆一次性開挖工法”,把復雜地質劃成若干個小單元,精細組織推進,自主研發整體配套移動棧橋、組合式變截面二襯臺車等隧道施工利器全力推進工程建設。

  “新平隧道是全線的‘卡脖子’工程,這座隧道的安全按期貫通不僅為全線化解安全風險,也為后續橋梁架設、軌道鋪設創造條件,為全線按期建成通車提供保障!敝袊F路昆明局集團滇南鐵路建設指揮部副指揮長劉俊成說。

  中老昆萬鐵路全長1000多公里,其中,國內玉溪至磨憨段全長508公里,設計時速160公里,預計2021年底與老撾段磨丁至萬象鐵路同步開通。通車后,中老昆萬鐵路將成為我國西南地區又一條進出境國際鐵路通道,屆時,昆明至西雙版納客車旅行時間僅需3小時左右,至老撾首都萬象有望實現夕發朝至。
