今天上午10點
石家莊黃莊公寓隔離點全面送電!
連日來,河北石家莊
出現多例新冠肺炎本土確診病例
為安置隔離密切接觸者和次密切接觸者
黃莊公寓隔離場所建設全面展開
這是一場與時間的賽跑
中央企業聞令而動、盡銳出戰
中國鐵建日夜奮戰搶建占地510畝的3000套集成房
國家電網承擔隔離點電源建設任務
中國移動確保現場網絡保障和搭建5G慢直播視頻
中國建筑確保外網市政施工及600套隔離房
【一封“無論生死”請戰書!】

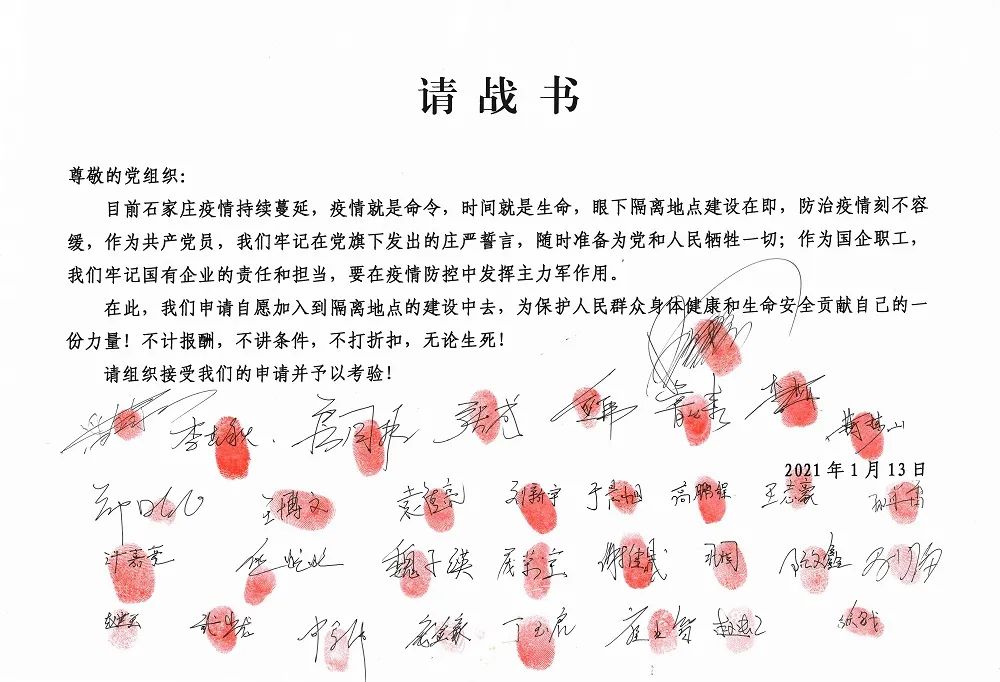

石家莊市集中隔離點建設前,@中鐵十四局 滹沱河項目全員簽下請戰書:我們牢記在黨旗下發出的莊嚴誓言,隨時準備為黨和人民犧牲一切;作為國企職工,我們牢記國有企業的責任和擔當,要在疫情防控中發揮主力軍作用。
在此,我們申請自愿加入到集中隔離點的建設中去,為保護人民群眾身體健康和生命安全貢獻自己的一份力量!不計報酬,不講條件,不打折扣,無論生死!
這是一場與時間的賽跑
中央企業分秒必爭
↓↓↓
△建設現場延時畫面,每一幀都震撼人心
13日:開工!
此次建設的石家莊黃莊公寓隔離場所
選址在正定與藁城交界處的黃莊村南
河北省于1月12日凌晨作出安排部署
1月13日一早啟動建設并全面展開
目標是用最短時間建成3000間集成房
每間面積18平方米,衛浴水電俱全
配齊床鋪被褥、桌椅、空調
熱水器、Wi-Fi、整體衛浴等生活必需品
在施工場地上

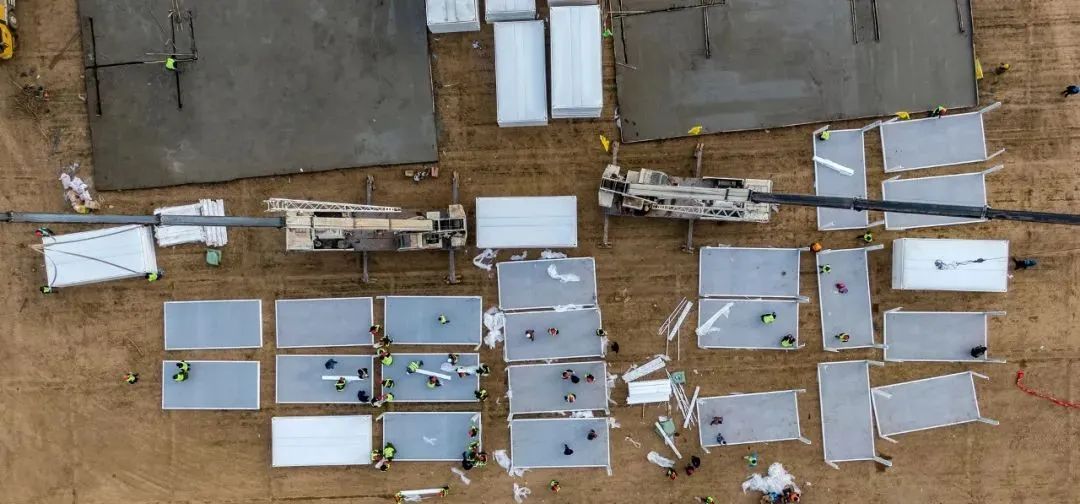

設備轟鳴,鏟車、推土機
盡快進行場地的地表清理
13日晚間起

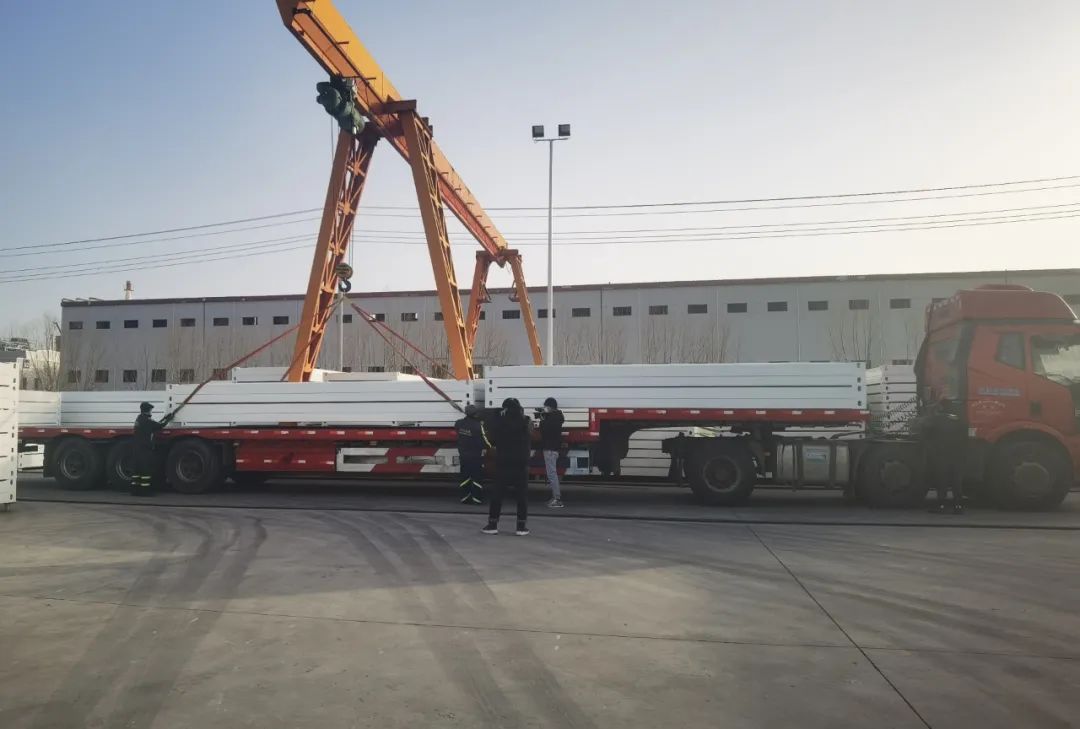

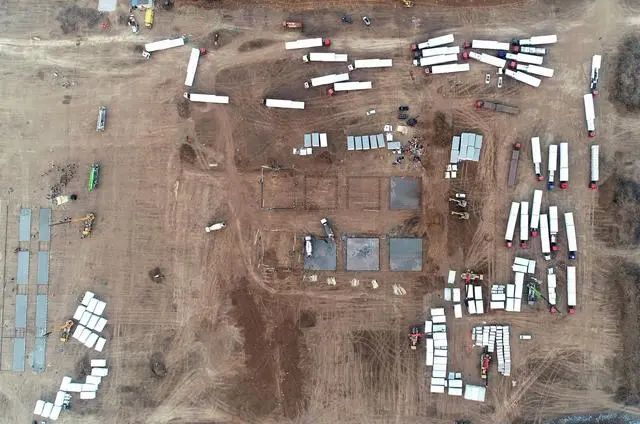

集成房屋陸續抵達!
隔離點的3000套集成房屋

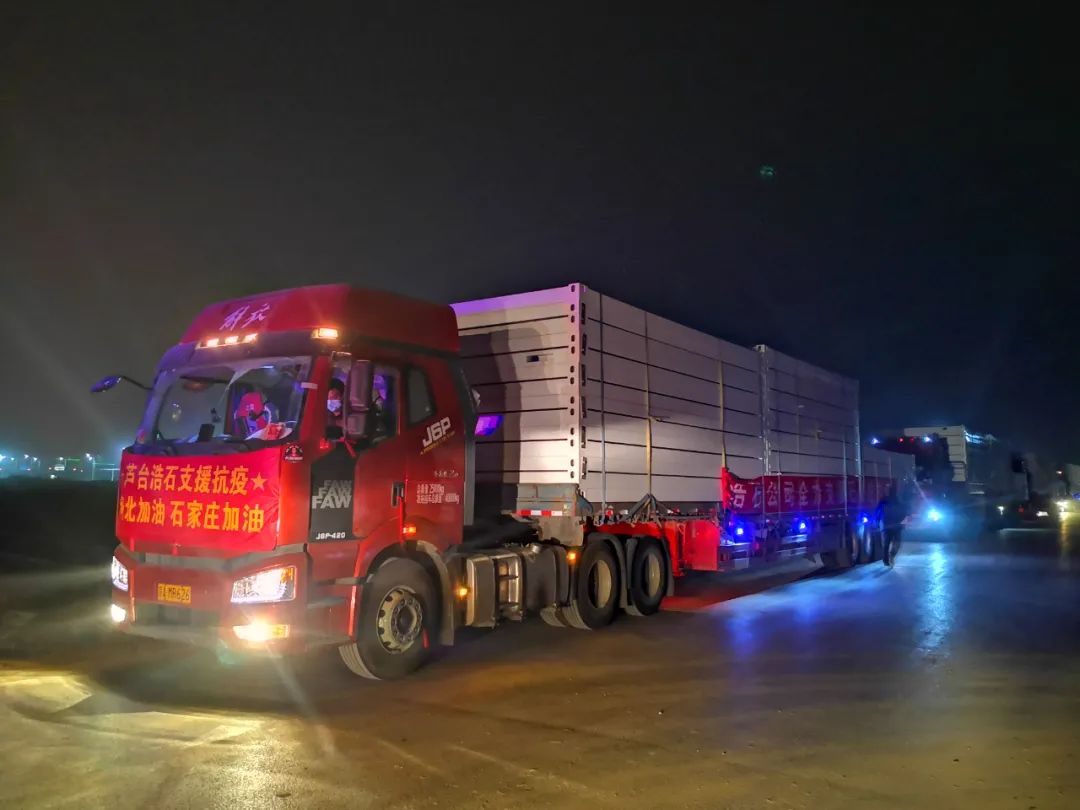

從河北唐山生產發出,陸續運抵正定縣
首批車隊裝載的600套集成房屋
于13日晚間到達
預計15日,3000套集成房屋將全部到位
邊生產,邊發運
爭分奪秒
生產線24小時不停歇運轉
這些集成房屋采用輕鋼結構
配件可更換
完成使命后還可回收利用
相關配套,同步開工!
13日凌晨起
建設項目的首個

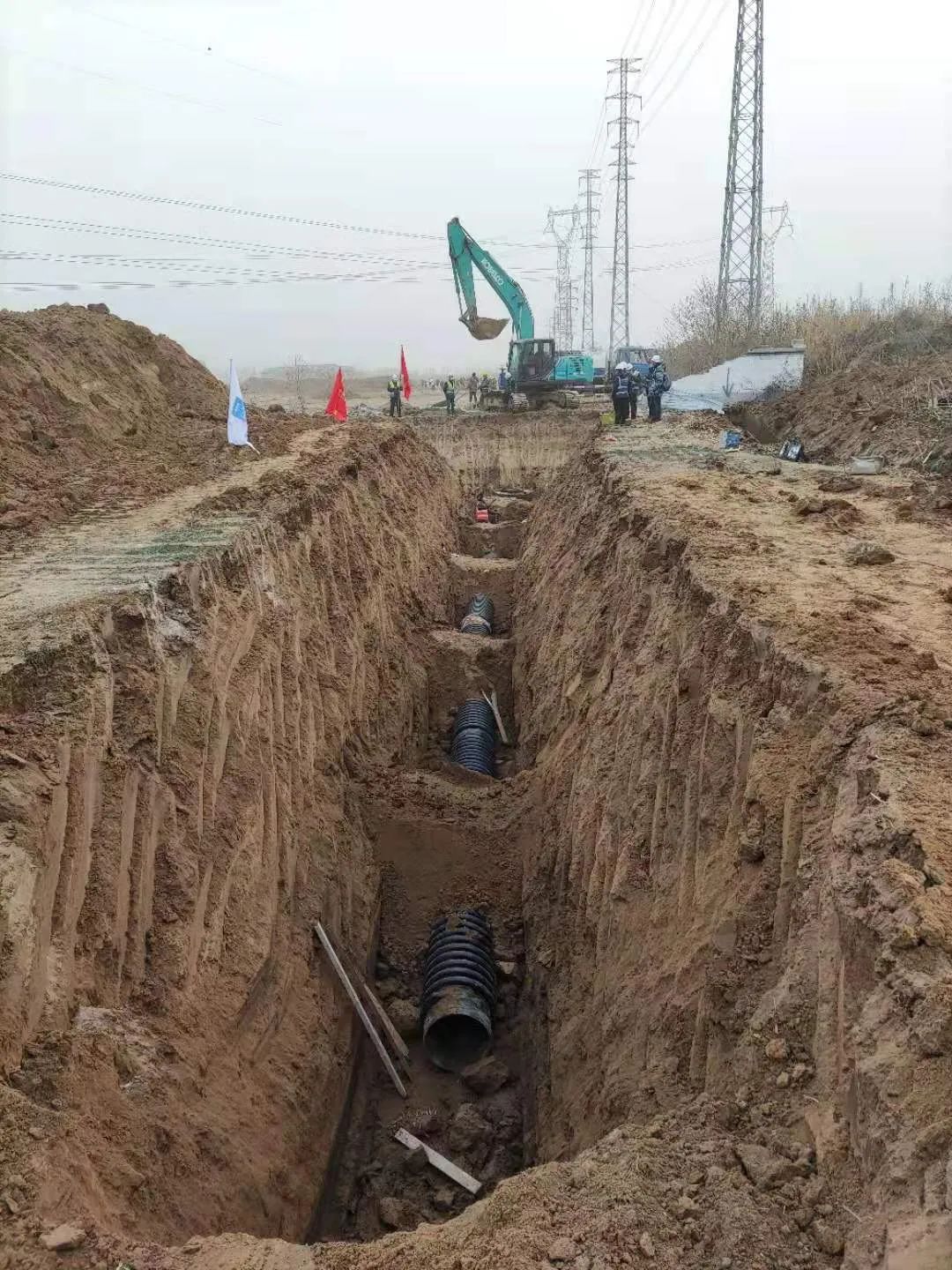

污水管道鋪設工程
全面開工建設
13日
通信系統也同步開工
工人們連夜施工
無線網絡、寬帶也逐步開通
以保障后續上網需求
同樣在13日
石家莊供電公司
12家施工隊伍加緊線路架設作業
目前,石家莊正定集中隔離點全面送電!
石家莊正定集中隔離點總用電容量約12000千伏安,采用雙電源方式供電,工程新建電纜長度12公里、架空線路2公里,新設柱上變壓器36臺,新建水泥桿基礎119基。
集中隔離點臨時用電于1月13日5時48分接通,國網石家莊供電公司制定小時級“作戰路線圖”,實現15個班組24小時不間斷作業,14日完成全部電纜敷設、36組變臺的安裝和調試。

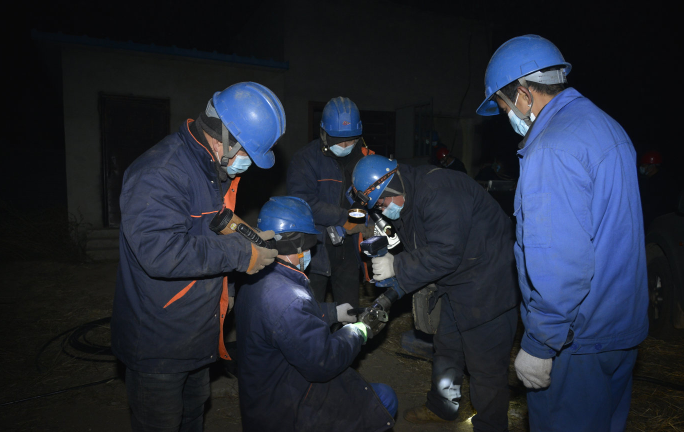

△連夜施工的電力工人
全速建設,交付在即!

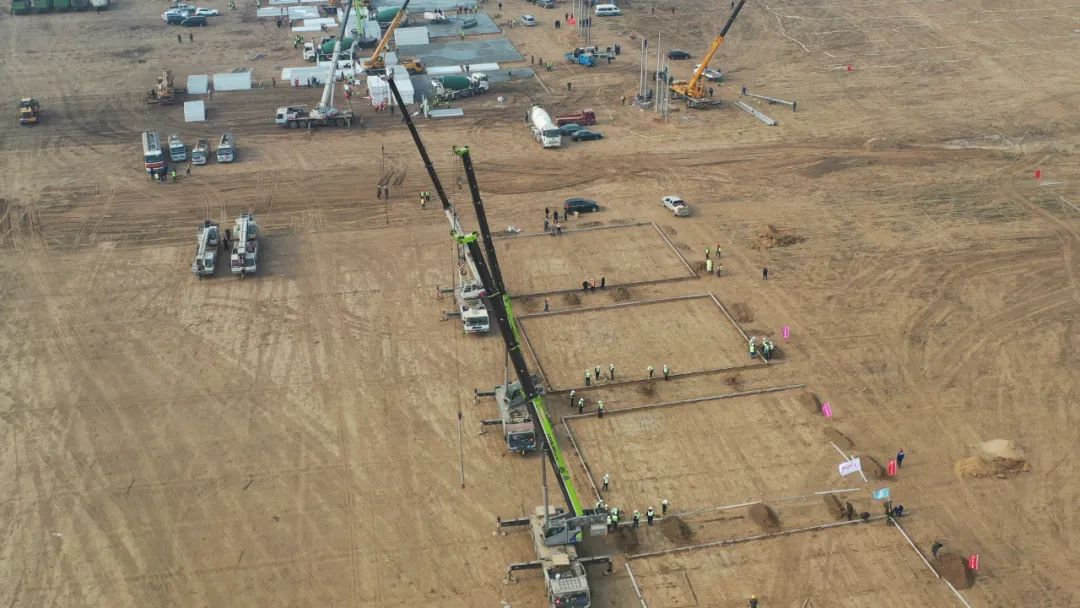

14日全天,隔離點全速建設
△與時間賽跑,建設現場畫面
14日夜間,集中隔離點
3000多名工人24小時輪番施工
交付時,隔離點將按照“三區兩通道”
“一人一間一衛”“交鑰匙工程”標準
每間面積18平方米
配齊生活必需品
配建辦公、餐廚、倉儲用房
配建給排水、電力、通信等設施
接入市政管網,配備獨立化糞池
具備獨立消毒條件
在確保質量安全和使用功能條件下
統籌考慮應急與后續利用
最大限度發揮效益

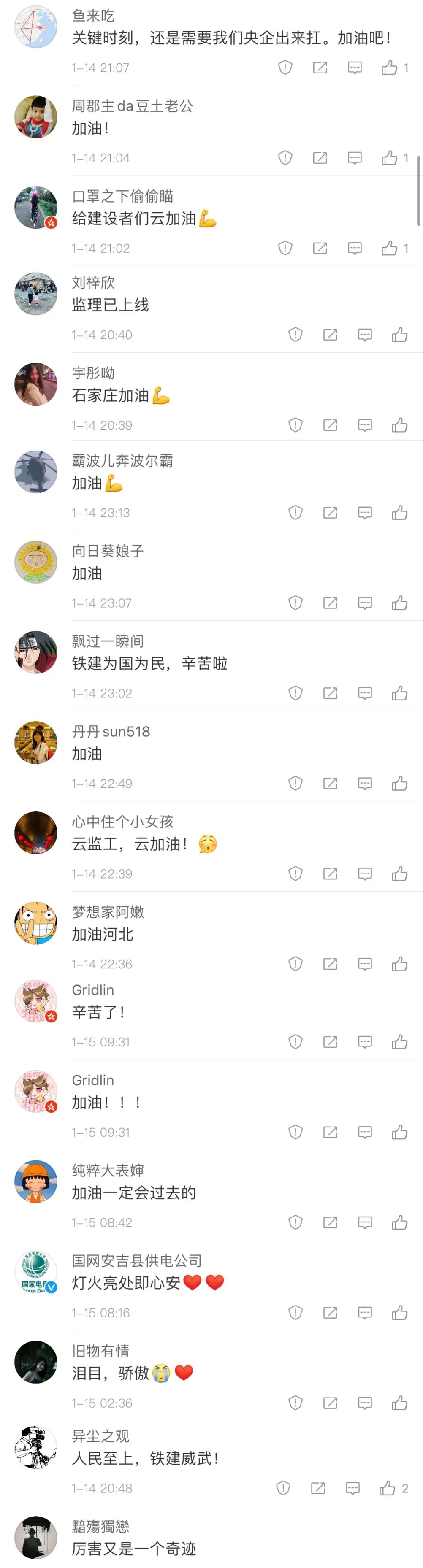

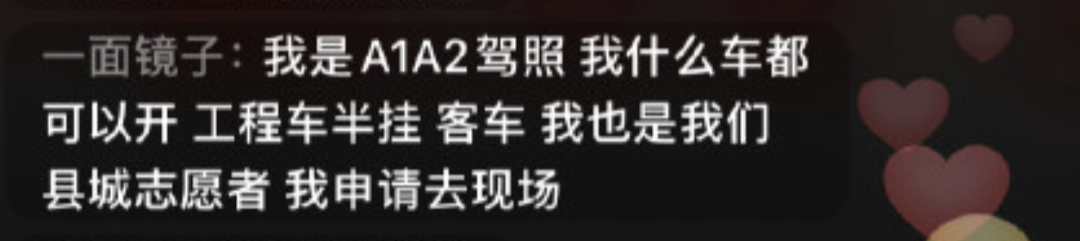

網友們在直播間紛紛報名援建、援助

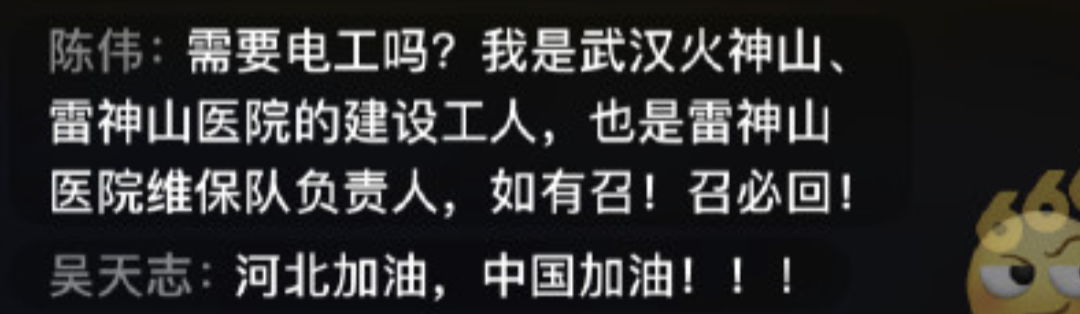

網友“陳偉”表示
自己是武漢火神山、雷神山的建設工人
“如有召!召必回”
網友“還會見面嗎”:
現在河北生病了
我要沖上去!

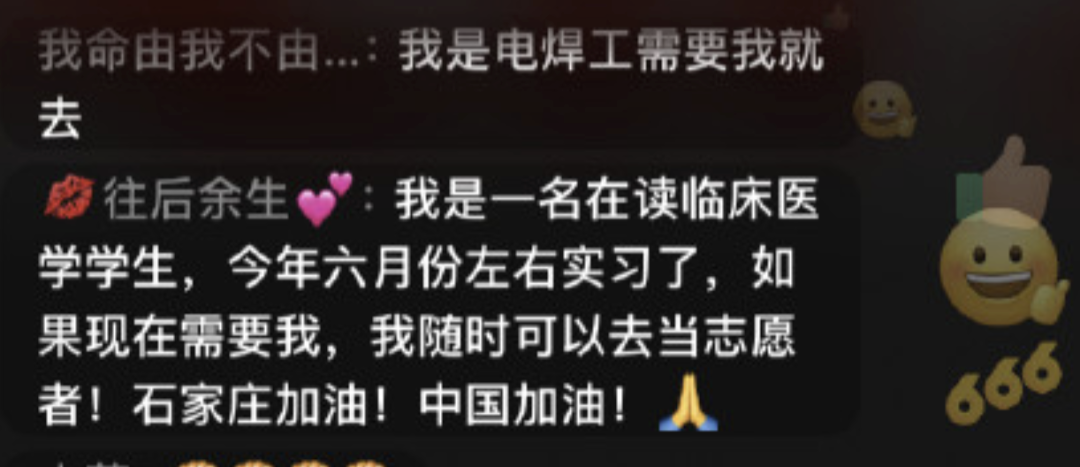

也有網友說自己是
司機、電焊工、醫學生……
有需要,隨時準備!

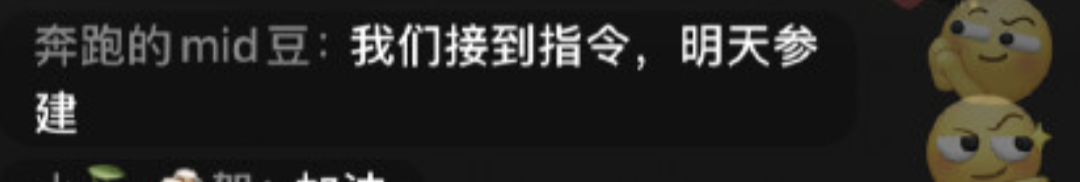

還有網友表示
接到指令,馬上參建!
這一聲聲的加油
既是向一線防疫人員的致敬
也是給河北人民的祝福和打氣
爭分奪秒,晝夜奮戰!
眾志成城,共同戰疫!
愿未來這里的每一位隔離觀察者
都能平安回家
